Tin90p.com - Tiến độ chậm, Khánh Hòa siết chỉ đạo giải phóng mặt bằng hai dự án điện hạt nhân

Đăng lúc: 2026-05-05 07:03:00 | Bởi: admin | Lượt xem: 9 | Chuyên mục: Tin90p

Trước việc giải phóng mặt bằng các dự án Nhà máy điện hạt nhân Ninh Thuận 1 và 2 chưa đạt yêu cầu, lãnh đạo tỉnh Khánh Hòa yêu cầu các địa phương đẩy nhanh tiến độ, hoàn thành từng phần việc theo ngày.

Chiều 4/5, Phó Chủ tịch UBND tỉnh Khánh Hòa Trịnh Minh Hoàng đã chủ trì cuộc họp trực tuyến với hai xã Phước Dinh, Vĩnh Hải cùng Tổ công tác 550 nhằm rà soát tiến độ bồi thường, giải phóng mặt bằng phục vụ hai dự án điện hạt nhân Ninh Thuận 1 và Ninh Thuận 2.

Theo báo cáo từ địa phương, tại xã Vĩnh Hải, tổng diện tích cần thu hồi cho các hạng mục thuộc Nhà máy điện hạt nhân Ninh Thuận 2 lên tới 480,3 ha, liên quan 869 hộ dân và tổ chức.

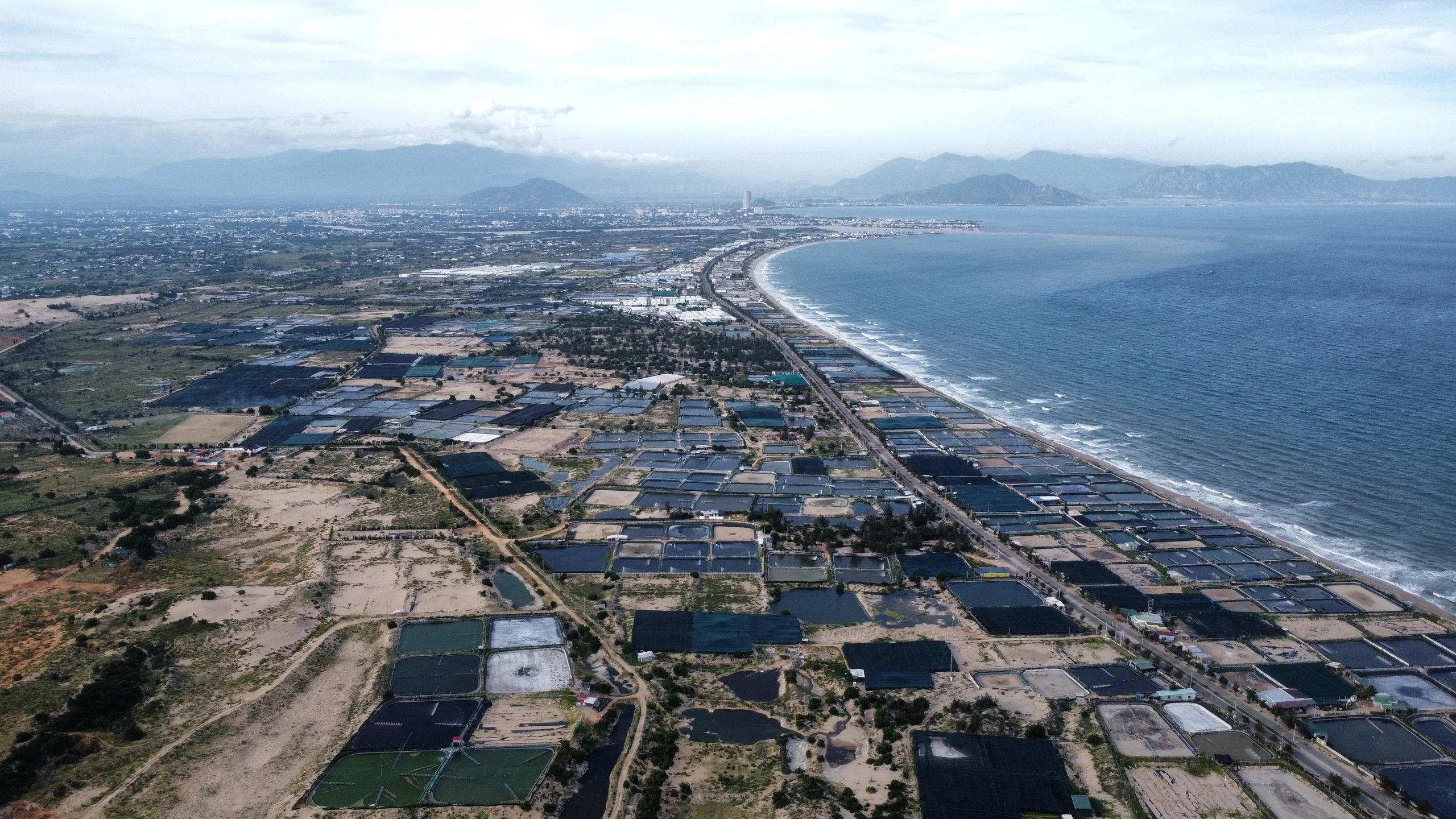

Vị trí khu tái định cư nhà máy điện hạt nhân Ninh Thuận 1 tại xã Phước Dinh. Ảnh: Bá Duy (Báo Thanh niên)

Tổng kinh phí bồi thường, hỗ trợ và tái định cư ước tính gần 2.983,5 tỉ đồng. Riêng khu vực xây dựng nhà máy chiếm 381,8 ha, ảnh hưởng đến 735 hộ và 5 tổ chức, với kinh phí dự kiến khoảng 2.651,7 tỉ đồng.

Đáng chú ý, có 2.930 phần mộ cần di dời; đến nay đã chi trả hỗ trợ cho 138/191 hộ với số tiền hơn 17,5 tỉ đồng.

Đối với khu tái định cư tại Vĩnh Hải, diện tích thu hồi là 31,8 ha, liên quan 125 hộ và 2 tổ chức, tổng kinh phí khoảng 256 tỉ đồng.

Công tác kiểm kê đã hoàn thành đối với 101 hộ, đồng thời địa phương đã tạm ứng hơn 109,6 tỉ đồng cho 120 hộ dân.

Tại xã Phước Dinh, dự án Nhà máy điện hạt nhân Ninh Thuận 1 ảnh hưởng đến khoảng 1.129 trường hợp với tổng diện tích 515 ha.

Trong đó, khu vực xây dựng nhà máy chiếm 449,4 ha với khoảng 1.000 trường hợp, còn khu tái định cư liên quan 129 trường hợp trên diện tích 65,6 ha.

Đến nay, địa phương đã xây dựng phương án bồi thường, hỗ trợ cho 477 trường hợp trên diện tích 314 ha; trong số này, 61 trường hợp đã được phê duyệt với tổng kinh phí 172,7 tỉ đồng và đã tiến hành chi trả vào ngày 29/4.

Đánh giá tiến độ chung còn chậm so với yêu cầu, lãnh đạo tỉnh Khánh Hòa yêu cầu hai địa phương nghiêm túc rút kinh nghiệm, đồng thời chấn chỉnh công tác điều hành.

Việc triển khai phải được cụ thể hóa theo từng ngày, chia nhỏ số lượng hồ sơ cần xử lý, bảo đảm hoàn thành dứt điểm trong ngày; nếu không đạt phải bù tiến độ ngay hôm sau.

Đối với công tác di dời mồ mả, Ban Quản lý dự án được yêu cầu phối hợp với nhà thầu tổ chức tăng ca, tăng kíp nhằm sớm bàn giao mặt bằng.

Với các trường hợp đất lấn chiếm hoặc đang trong quá trình xác minh tại xã Phước Dinh, tỉnh yêu cầu hoàn thiện hồ sơ nhưng tạm thời chưa thực hiện chi trả cho đến khi có kết luận cuối cùng.

Liên quan đến hai khu tái định cư số 1 và số 2, Ban Quản lý dự án phải hoàn tất các thủ tục cơ bản trước ngày 15/5, bảo đảm khi người dân bàn giao mặt bằng sẽ có đất bố trí tái định cư ngay.

Bên cạnh đó, Sở Nông nghiệp và Môi trường được giao hướng dẫn hai địa phương cập nhật dữ liệu vào hệ thống quản lý ngay sau cuộc họp, đảm bảo thông tin chính xác, liên tục để phục vụ công tác chỉ đạo.

Lãnh đạo tỉnh cũng đề nghị bí thư hai xã trực tiếp theo dõi, duy trì họp giao ban hằng tuần nhằm kịp thời tháo gỡ vướng mắc phát sinh tại cơ sở.

Theo phapluatplus.baophapluat.vn
