Tin90p.com - Sơn La sắp có dự án điện mặt trời nổi 17.000 tỷ đồng

Đăng lúc: 2026-09-29 06:27:00 | Bởi: admin | Lượt xem: 2 | Chuyên mục: Tin90p

Dự án Điện mặt trời nổi lòng hồ thủy điện Sơn La dự kiến được triển khai tại xã Mường La và xã Chiềng Lao, với tổng vốn đầu tư khoảng 17.000 tỷ đồng, công suất 800 MW.

Quyết định số 989/QĐ-UBND ngày 17/4/2026, UBND tỉnh Sơn La chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư Dự án Điện mặt trời nổi lòng hồ thủy điện Sơn La. Nhà đầu tư được chấp thuận là Công ty Cổ phần Năng lượng BP Sơn La, có trụ sở tại bản Cang Bó Ban, xã Mường La, tỉnh Sơn La. Người đại diện theo pháp luật của doanh nghiệp là ông Mai Trọng Thịnh, Chủ tịch Hội đồng quản trị.

Dự án đã được nghiên cứu, xác định trong Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn đến năm 2050 điều chỉnh theo Quyết định số 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ. Đồng thời, dự án thuộc danh mục các dự án điện mặt trời được tích hợp vào Quy hoạch tỉnh Sơn La thời kỳ 2021-2030, tầm nhìn đến năm 2050.

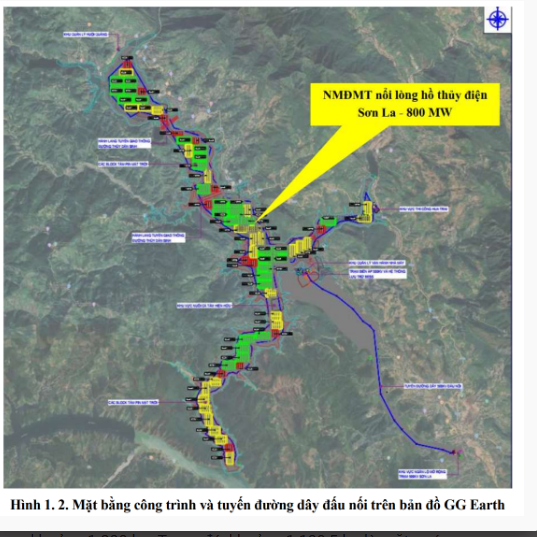

Theo đó,  dự án có công suất thiết kế 800 MW, tổng diện tích đất và mặt nước dự kiến sử dụng khoảng 1.200 ha. Trong đó, khoảng 1.139,5 ha là mặt nước lòng hồ và khoảng 60,5 ha đất sử dụng lâu dài theo quy mô được phê duyệt tại quyết định.

Phần lớn hệ thống phát điện sẽ được bố trí trên mặt nước, gồm các tấm pin quang điện (PV), inverter, tuyến cáp và khu vực lưu thông. Nhà máy dự kiến sử dụng công nghệ điện mặt trời nổi (FPV), với công suất lắp đặt 800 MW, tương đương khoảng 1.000 MWp.

Trên bờ, dự án dự kiến xây dựng trạm biến áp nâng áp 35/500 kV, công suất 2x600 MVA tại khu vực bản Cang Bó Ban, xã Mường La. Khoảng 28 ha được bố trí cho trạm biến áp 500 kV, hệ thống lưu trữ năng lượng BESS và nhà điều hành; khoảng 26,5 ha dành cho móng trụ đường dây 35 kV, 500 kV; khoảng 6 ha dành cho kho, bãi, xưởng và khu tập kết vật tư, thiết bị phục vụ vận hành.

Điện năng sau khi được thu gom và nâng áp sẽ truyền tải qua tuyến đường dây 500 kV dài khoảng 10 km để đấu nối vào Trạm biến áp 500 kV Sơn La hoặc thực hiện phương án đấu nối chuyển tiếp vào đường dây 500 kV Sơn La - Thủy điện Lai Châu. Dự án cũng bao gồm các hạng mục nhà điều hành, nhà ở cho cán bộ, công nhân viên, đường nội bộ và cải tạo các tuyến đường hiện hữu.

Tổng vốn đầu tư của dự án khoảng 17.000 tỷ đồng. Trong đó, vốn góp của nhà đầu tư là 2.550 tỷ đồng, tương ứng 15%; vốn huy động khoảng 14.450 tỷ đồng, tương ứng 85%.

Dự án có thời hạn hoạt động 50 năm, tính từ thời điểm nhà đầu tư được quyết định giao đất, cho thuê đất hoặc chuyển mục đích sử dụng đất theo quy định. Tiến độ phát điện thương mại được chia thành 4 giai đoạn.

Cụ thể, trong năm 2027, dự án dự kiến hoàn thành và đưa vào vận hành thương mại giai đoạn I với công suất 200 MW. Năm 2028 tiếp tục hoàn thành giai đoạn II với công suất 200 MW.

Đến quý II/2029, giai đoạn III với công suất 200 MW dự kiến được đưa vào vận hành; quý IV/2029 hoàn thành giai đoạn IV với công suất 200 MW, qua đó hoàn tất quy mô 800 MW của toàn dự án.

Theo phapluatplus.baophapluat.vn
